新春伊始
全縣各重點建設項目
紛紛吹響復工復產“集結號”
搶抓春日施工黃金期
迅速掀起大干快上的建設熱潮
縣發展改革委會同行業部門
緊盯項目抓按期復工、提前復工

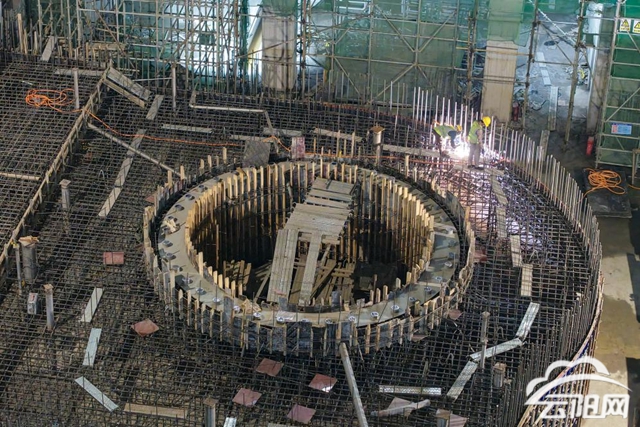

建全抽水蓄能電站
在建全抽水蓄能電站項目現場,大型機械揮舞長臂,運輸車輛穿梭如織,施工人員正搶抓時機進行上下庫連接道路及廠房邊坡開挖作業,干勁十足。

“節后以來,我們嚴格落實復工復產‘六個一’要求,全力推進復工復產各項工作。目前,700位建設者全部返崗,項目總體進度建設完成57.2%,其中上水庫建設完成73.04%,下水庫建設完成86.75%,地下廠房建設完成66.19%。”建全抽水蓄能電站相關負責人介紹。
該項目建成后,每年可輸送約20億千瓦時清潔電能,對增強重慶及渝東北電網調峰能力,保障區域能源安全、服務綠色發展具有重要意義。
向陽水庫
在向陽水庫施工現場,283位建設者全部返崗,實現全面復工。

春節期間,該項目瀝青心墻基座、上游圍堰填筑等核心區域施工不停歇,復工后,灌漿平洞開挖支護、平進村岸坡治理防護等多序工程同步推進,人員、材料、機械、物資全部到位。
向陽水庫是重慶市重點水源工程項目,建成后,將筑牢防洪安全屏障,保障城鄉供水安全,助力農業灌溉與生態保護協同發展。
北城高中
在備受期待的北城高中施工現場,運輸車輛井然有序地進行外運作業,密集的挖機群有力地揮動著大臂,場坪設施與配套工程已同步穿插推進。

重慶農高集團工程部相關負責人介紹:“北城高中項目是我縣‘縣域高中振興’核心項目,正在進行場坪施工,已完成土石方開挖8萬余方。”
該項目建成后,將完成普通高中“5+2”優化布局,新增60個班,擴充優質學位3000個,為推動云陽基礎教育高質量發展提供堅實硬件支撐。
國道G348改建工程
在國道G348改建工程隧道深處,燈光如晝,掘進機穩步向前,技術人員正利用智能監測系統實時研判地質狀況,全力為隧道安全貫通保駕護航。

該工程正邁入路、橋、隧三線齊開“大干快進”關鍵階段,云陽發展集團正錨定目標、掛圖作戰,國道基礎設施建設如火如荼。2月26日,439位建設者全部返崗,實現全面復工,“路基工程完成65%,橋梁、涵洞工程完成21%,隧道工程完成33%,各工程按節點穩步推進。”該項目相關負責人介紹。
項目建成后,將極大改善人和街道與城區的交通便捷性與流暢性,對于推動萬開云同城化發展具有關鍵作用。
復工復產
安全與質量是底線更是生命線
縣發展改革委積極會同各行業部門
把安全質量管控貫穿施工運營全過程
讓實干有方向、有保障
向陽水庫各工點同步開展“開工第一課”,通過專題培訓、案例警示強化全員安全意識;數智職業技術學校建設項目嚴格執行標準化作業,嚴把每一道工序關口;江龍高速、抽水蓄能等項目均將安全培訓、技術交底作為復工的重要環節,把責任壓實到崗、落實到人。
從智慧工地的數字化管控到施工現場的標準化作業,從施工環節的全流程把控到工程質量的精益求精,云陽縣各重點項目正以“嚴”的要求、“實”的作風,確保復工復產平穩有序,全力沖刺一季度“開門紅”。
云陽報第20200806期
