云陽網訊(記者 譚啟云)清明假期,在云陽的群山之間,呈現出一番火熱景象:機器轟鳴、車輛穿梭、焊花飛濺。在國家“十四五”重點工程的云陽建全抽水蓄能電站和全國150項重大水利工程之一的向陽水庫的建設工地上,近千名建設者放棄休假,堅守崗位,搶抓施工黃金期,以實干擔當為高質量發展注入“水動能”“綠能量”。

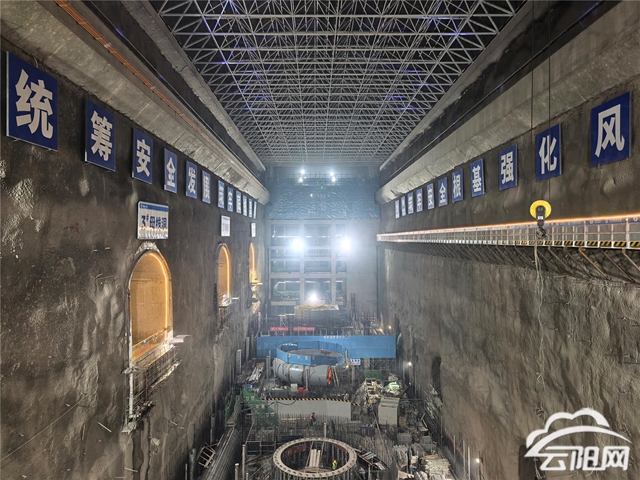

4月4日8時40分至5日3時30分,經過近19個小時的連續鏖戰,云陽建全抽水蓄能電站地下廠房迎來關鍵節點——1號機組蝸殼首層混凝土順利澆筑完成。此次澆筑方量共計401立方米,其中陰角部位4立方米實現飽滿密實。經精密監測,座環蝸殼位移控制優于廠家要求的0.5毫米標準:蝸殼延伸段向副廠房方向位移僅0.16毫米,上浮0.22毫米,座環最大位移僅0.12毫米,整體穩定性表現優異。
“蝸殼是水輪發電機組的‘核心承重部件’,它不僅承擔著水力能量轉換的關鍵任務,其設計與施工質量也直接決定了整個電站的長期運行安全與效率。澆筑精度直接關系到機組運行的穩定性和壽命?!痹脐柦ㄈ樗钅茈娬舅娛木稚a副經理羅巖介紹,為確保陰角等復雜部位澆筑密實,他們團隊提前開展三維建模和澆筑仿真,優化配合比并采用定制化模板工藝,最終實現“零缺陷”交付。

作為國家“十四五”重點開工和重慶市“十四五”規劃重點實施項目,云陽建全抽水蓄能電站總裝機1200兆瓦,動態投資約91億元,由南水北調(重慶)新能源開發有限公司與中國電建集團共同投資,中南勘測設計研究院牽頭EPC聯合體實施。電站建成后將承擔重慶電網調峰、填谷、儲能、調頻、緊急事故備用等任務,年發電量約12億千瓦時,相當于節約標準煤約36萬噸,減排二氧化碳約90萬噸。
截至目前,電站地下廠房副廠房已完成10層混凝土澆筑,澆筑至高程 271.850米,剩余3層正加緊施工。1號機組自2025年4月5日完成蝸殼層首層澆筑至機組安裝高程 243.000米后,目前正按計劃推進;2號機組澆筑至同一高程,正在進行蝸殼安裝與調整;3號機組已澆筑至高程 239.950米,開展錐管層備倉作業;4號機組尾水管回填施工已完成。主變洞A、 B單元混凝土澆筑完畢,墻體砌筑有序推進,整體工程形象進度符合預期。

而在離云陽建全抽水蓄能電站約50公里的向陽水庫建設現場,同樣是一派爭分奪秒的忙碌景象。清明假期期間,300名建設者堅守一線,投入200臺(套)施工設備,對大壩帷幕灌漿機械與管道安裝、上游圍堰填筑等關鍵工序展開攻堅。防滲墻土工膜鋪設、機電工程檢查等作業面上,各班組緊密銜接、協同推進。
“當前正是水利施工的黃金窗口期,天氣條件相對穩定,我們科學統籌、精細排班,確保安全質量雙優?!毕蜿査畮旃こ添椖拷浝碛嗨硎?,上游圍堰填筑進度已超過計劃節點,帷幕灌漿機械安裝效率提升10%,為4月底達到度汛高程和6月底大壩瀝青心墻填筑施工奠定了堅實基礎。
兩大重點工程在清明假期的“不停工、不斷檔”,折射出云陽水利與能源基礎設施建設“加速跑”的生動縮影。云陽建全抽水蓄能電站投用后,將大幅提升重慶電網對新能源的消納能力,并與周邊風電、光伏形成協同互補;向陽水庫是一座以城鄉供水為主,結合防洪、兼顧發電的綜合性水利工程,建成后可保障沿線64.3余萬群眾飲水安全和7.03萬畝耕地灌溉需求。
